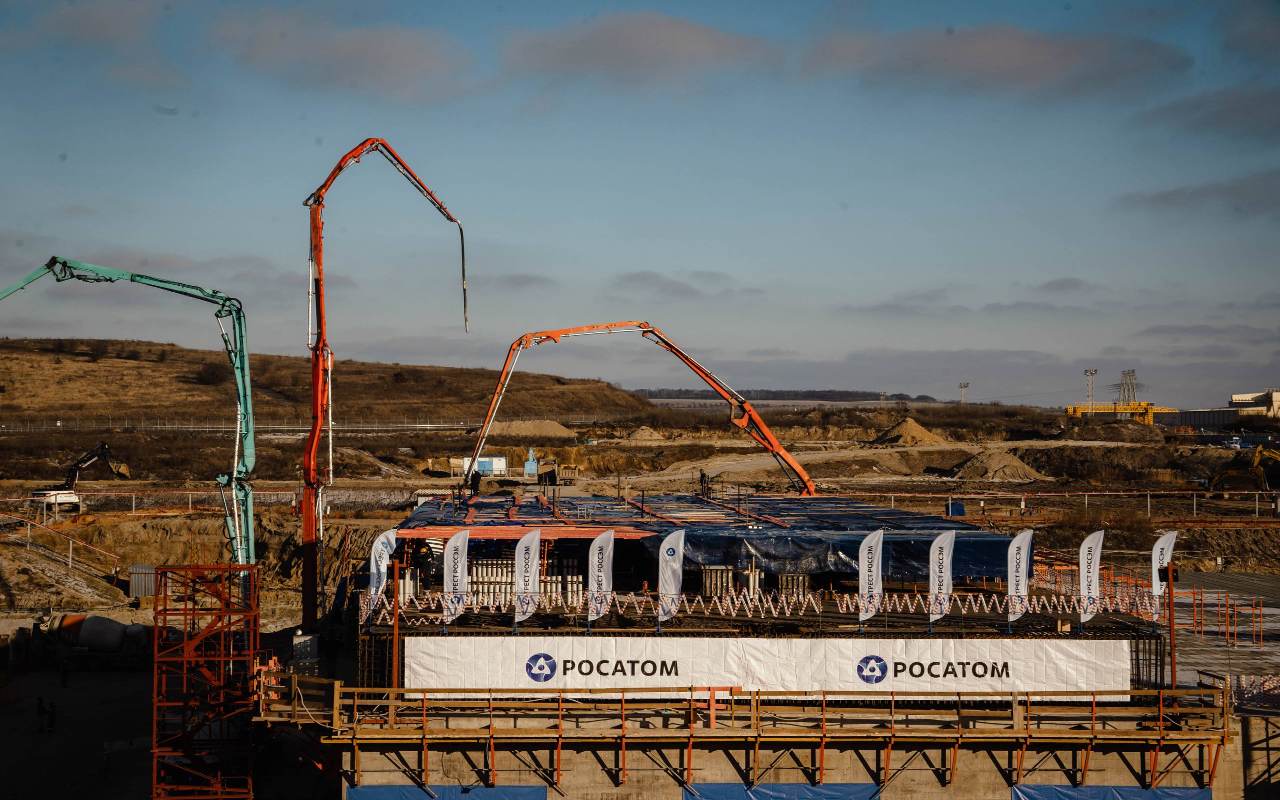

Курская АЭС-2 в конце декабря начала заливку «первого бетона» фундаментной плиты энергоблока №3, тем самым дав старт ключевому этапу строительства нового энергоблока. Об этом сегодня сообщил губернатор Александр Хинштейн.
«Площадь фундаментной плиты — 5,3 тыс. кв. метров. Она разделена на 6 захваток бетонирования. Объем той, куда пошел «первый бетон» около 1,9 тыс. куб. метров, заполнялся около суток. А всего в эту фундаментную плиту будет уложено более 15 тыс. кубометров бетона — нерушимая основа будущего курской энергетики. Особенно значимо, что впервые с советских времен мы возвращаемся к поточному методу строительства и применяем его на площадке одного из титанов промышленности», - написал он в своем телеграм-канале.
Хинштейн отметил, что заливка «первого бетона» позволит перейти к долгожданному возведению зданий, тепломонтажным работам и монтажу оборудования.
Физпуска первого энергоблока Курской АЭС-2 состоялся 31 декабря 2025 года.
Курская АЭС-2 — станция замещения, включающая два блока с новыми реакторами ВВЭР-ТОИ (водо-водяными энергетическими реакторами типовой оптимизированной информатизированной версии поколения III+) мощностью 1 255 МВт каждый. Суммарная установленная мощность двух строящихся блоков — 2 510 МВт. Физический пуск предполагает, в частности, загрузку в реактор ядерного топлива.
